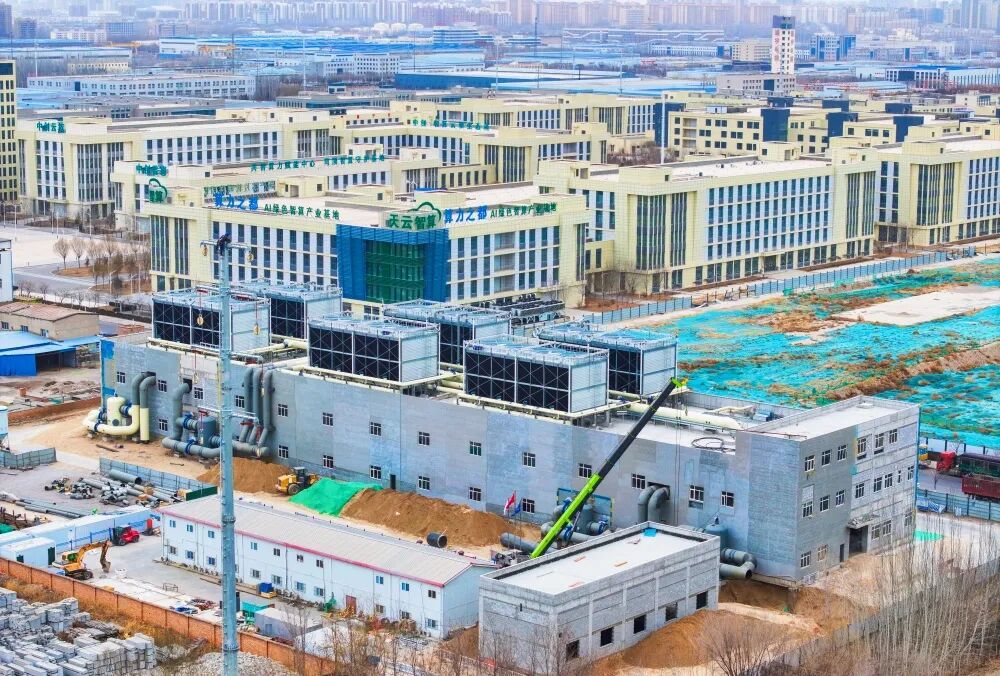

近日,位于宁夏银川市西夏区的“宁夏电投多能协同一体化示范项目”已经进入了土方回填、余热水管线铺设等关键工序,也即意味着距离完工不太遥远了。

按照公开信息,这一项目总投资4.6亿元,能源站规划最大制冷负荷为80兆瓦,供热能力可满足350万平米城市供热需求,并配套建设有410兆瓦时蓄热水罐系统、15兆瓦/兆瓦时储能调频及分布式光伏系统。
据新闻报道,该项目开工于2023年10月份开工,原计划在2024年10月上线。但因为施工期间的多方面延误,至今(2026年1月)方进入余热回收管网敷设阶段。
不过,虽然延期交付,“宁夏电投多能协同一体化示范项目”依旧有可能成为国内首个面向算力中心的,由园区提供的集中式供冷和余热回收服务的项目。
“集中供冷”和“余热回收”,这是在数据中心领域被提出多年的概念,为什么时至今日在国内的普及还如此少呢?
01
数据中心制冷的本质需求
“集中供冷”所勾勒的,是一个看起来相当完整的图景:算力集聚在园区,冷源统一由能源站提供,余热再回流到城市供暖系统中,能源被高效利用,产业链形成闭环。
如果放在城市综合能源的语境下,这样的模式并不新鲜。例如济南中央商务区的冷热联供系统,以及广州金融城依托冰蓄冷打造的综合能源项目,集中供冷、集中供热早已在商务区、金融区、居住区得到验证。
通过规模化制冷、错峰用电、统一运维,这类项目在节能、减排和城市治理层面,都展示出清晰的优势。但当这一模式被直接移植到以数据中心和算力设施为核心的园区时,事情就变得微妙起来。
首先是数据中心对“冷”的理解,与写字楼、商场、住宅有着本质不同。对后者而言,集中供冷解决的是舒适性问题。对前者而言,冷却系统是生命线。任何短暂的中断、波动或失控,都会被放大为设备风险、业务风险,甚至是系统性事故。
根据Uptime的全球数据中心调查显示,多年来,数据中心制冷系统故障一直是除电力故障以外最大的宕机原因,常年占比在15-20%左右。
也正因如此,在数据中心的工程体系中,“冷源在哪里”反而是一个次要问题,“是否可控、是否冗余、是否独立”才是核心命题。从这一角度看,园区集中供冷并非不可行,但它天然不可能成为唯一依赖。
02
经济性考量
集中供冷的优势,往往体现在前期投资的转移上。能源站承担了冷机、冷却塔、蓄冷设施等重资产投入,算力项目则以冷量费的形式,按使用量支付成本。这对早期需要快速拉起算力规模的园区来说,确实有吸引力。
但在现实情况下,数据中心并不能完全省掉冷却系统的投入。板式换热、二次泵系统、控制系统、本地备用冷源,依然是不可回避的成本。从各方情况看,当前数据中心还没有办法把制冷能力完全“外包”。
在住建部刚刚发布的《数据中心设计标准(征求意见稿)》(即新版GB 50174)中,特别提及,周边有连续稳定、可以利用的余冷和余热,且技术经济合理时,可用于数据中心的供电和制冷。
从现行的数据中心设计标准和工程实践来看,外部冷源是被允许的,但前提是连续供冷能力必须有工程化保障,单点失效不能直接传导到IT负载,检修、故障和极端工况下,系统仍需保持可用性。这意味着,在数据中心红线内,必须保留一定比例的本地冷源或应急冷却能力。
而且这也直接改变了“集中供冷”的实际意义,它更接近一种园区级基础能力,而不是可以被数据中心完全等价使用的冷却资源。真正进入应用场景后,集中供冷的冷量很可能不是用来独当一面的,而是与机房内的冗余系统共同构成完整方案。
因此,园区集中供冷在算力场景中的价值,更像是一种“能力声明”。它有助于园区整体通过能评、环评和规划审批,有助于优化PUE和碳指标,也有助于在产业招商阶段讲清楚能源配套逻辑。但在真正落地的数据中心工程中,它往往只能承担一部分角色,而非全部。
